Leilões de transmissão somam investimentos de R$ 56,2 bilhões, diz EPE

Leilões de transmissão somam investimentos de R$ 56,2 bilhões, diz EPE

Time Simple
Visao-geral-a-distribuicao-dos-investimentos-1
Visao-geral-a-distribuicao-dos-investimentos-1

Os leilões de transmissão de energia são fundamentais para garantir o escoamento da energia produzida pelas usinas espalhadas em diversas regiões do país e, sobretudo, aumentar a robustez do Sistema Interligado Nacional (SIN).

Para que não haja descasamento entre a geração e a transmissão, é preciso muito planejamento prévio e assertivo. Por isso, duas vezes no ano a Empresa de Pesquisa Energética (EPE) publica o Programa de Expansão da Transmissão (PET) e o Plano de Expansão de Longo Prazo (PELP).

Esses documentos são essenciais para que o Ministério de Minas e Energia (MME) realize o planejamento da contratação dessa infraestrutura, que precisa ser feita com antecedência, sendo que essa contratação pode acontecer através de leilões ou autorizações.

Adicionalmente, esses documentos são importantes para sinalizar ao mercado as perspectivas de expansão do setor elétrico.

O PET sinaliza a necessidade de contratação para seis anos à frente e o PELP a partir do sétimo ano em diante. Enquanto o PET apresentar as obras determinativas, o PELP tem caráter indicativo, podendo ser reavaliado nos próximos ciclos de planejamento.

Na última edição do PET/PELP (Ciclo 2023), a EPE sinalizou que a expansão da transmissão deverá demandar R$ 56,2 bilhões em novos investimentos, sendo:

  • R$ 37,2 bilhões (67%) relacionado aos investimentos em linhas de transmissão;
  • R$ 18,4 bilhões (33%) associados aos investimentos em subestações.

Os R$ 56,2 bilhões estão distribuídos nos quatro submercados energéticos:

  • R$ 18,3 bilhões (33%) no Sudeste/Centro-Oeste;
  • R$ 16,9 bilhões (30%) no Nordeste;
  • R$ 15,8 bilhões (28%) no Sul;
  • R$ 5,2 bilhões (9%) no Norte.

Espera-se que R$ 24,7 bilhões sejam licitados em dois leilões em 2024. Já R$ 21 bilhões (55%) devem fazer parte dos certames a partir de 2025. Outros R$ 10,5 bilhões serão aplicados via autorizações concedidas pelo MME.

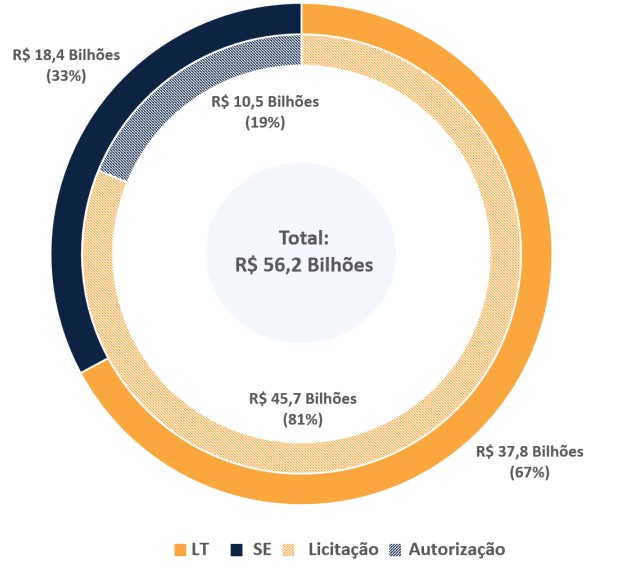

Visão geral a distribuição dos investimentos

 _353_https://simpleenergy.com.br/wp-content/uploads/2024/01/Visao-geral-a-distribuicao-dos-investimentos-1.jpg
Fonte: EPE



A seguir, os destaques dos projetos que devem ser licitados em 2024 por estado:

Alagoas

  • LT 500 kV Garanhuns II – Messias, C1, 87 km – operação: 1º Sem 2029;
  • LT 500 kV Zebu III – Olindina, C1, 226 km – operação: 1º Sem 2029;
  • LT 500 kV Bom Nome II – Zebu III, C1, 163 km – operação: 1º Sem 2029;
  • LT 230 kV Floresta II – Zebu III, C1, 76 km – operação: 1º Sem 2029;
  • LT 230 kV Zebu II – Zebu III, C1, 5 km – operação: 1º Sem 2029;
  • LT 230 kV Zebu II – Zebu III, C2, 5 km – operação: 1º Sem 2029;
  • SE 500/230 kV Zebu III,1° e 2° ATF 500/230 kV, (6+1R) x 300 MVA 1Ф – operação: 1º Sem 2029.
  • Investimentos Previstos: R$ 1.704.625.150,00
  • Benefício das obras: Obras para escoamento da energia gerada em fontes renováveis da região

Bahia

  • LT 500 kV Bom Nome II – Campo Formoso II, C1, 365 km – operação: 1º Sem 2029;
  • LT 500 kV Zebu III – Olindina, C1, 226 km – operação: 1º Sem 2029;
  • LT 500 kV Ourolândia II – Jussiape, C1, 314 km – operação: 1º Sem 2029 17;
  • LT 500 kV Ourolândia II – Jussiape, C2, 314 km – operação: 1º Sem 2029;
  • LT 500 kV Jussiape – São João do Paraíso, C1, 228 km – operação: 1º Sem 2029;
  • LT 500 kV Jussiape – São João do Paraíso, C2, 228 km – operação: 1º Sem 2029;
  • LT 230 kV Formosa do Rio Preto – Gilbués II, C1, 212 km – operação: 1º Sem 2029;
  • LT 230 kV Formosa do Rio Preto – Dianópolis II, C1, 176 km – operação: 1º Sem 2029;
  • SE 500 kV Ourolândia II,3° Reator de Barra 500 kV, (3+1R) x 50 Mvar 1Ф – operação: 1º Sem 2029;
  • SE 500 kV Jussiape,1° Reator de Barra 500 kV, (3+1R) x 50 Mvar 1Ф – operação: 1º Sem 2029;
  • SE 500 kV Ibicoara, Transf. do reator da LT 500 kV Igaporã III – Ibicoara para barra da SE Ibicoara – operação: 1º Sem 2029;
  • SE 230/138 kV Formosa do Rio Preto,1° e 2° ATF 230/138 kV, (6+1R) x 50 MVA 1Ф – operação: 1º Sem 2029;
  • SE 500/138 kV Barra II,1º e 2º TF 500/138 kV, (6 + 1R) x 66 MVA 1Ф – operação: 2º Sem 2028.
  • Investimentos Previstos: R$ 5.960.690.490,00.
  • Benefícios das obras: Aumento nas margens de escoamento de geração renovável da área leste da região Nordeste. Atendimento ao mercado consumidor das regiões oeste da Bahia, sudeste do Tocantins, sul do Maranhão e sudoeste do Piauí, inseridos na área denominada Matopiba.

Ceará

  • LT 500 kV Quixadá – Crateús, C1, 205 km – operação: 1º Sem 2029;
  • LT 500 kV Crateús – Teresina IV, C1, 219 km – operação: 1º Sem 2029;
  • LT 230 kV Ibiapina II – Piripiri, C3, 86 km – operação: 1º Sem 2029;
  • LT 230 kV Abaiara – Milagres, C2, 15.5 km – operação: 1º Sem 2029;
  • LT 230 kV Banabuiú – Morada Nova, C1, 55 – operação: 1º Sem 2029;
  • LT 230 kV Morada Nova – Russas II, C1, 58 km – operação: 1º Sem 2029;
  • LT 230 kV Alex – Morada Nova, C1, 61 – operação: 1º Sem 2029;
  • LT 500 kV Morada Nova – Pacatuba, C1, 151 km – operação: 1º Sem 2029;
  • LT 230 kV Araticum – Milagres, C2, 18 km – operação: 1º Sem 2029;
  • LT 230 kV Gameleira – Milagres, C2 e C3 (CS), 5 km – operação: 1º Sem 2029;
  • LT 230 kV Chapada III – Crato II, C1, 168 km – operação: 1º Sem 2029;
  • SE 500 kV Crateús, 1° e 2° Reator de Barra 500 kV, (6+1R) x 50 Mvar 1Ф – operação: 1º Sem 2029;
  • SE 500/230 kV Morada Nova, 1º e 2º ATF 500/230 kV, (6 + 1R) x 300 MVA 1Ф – operação: 1 Sem 2028.
  • Investimentos Previstos: R$ 2.847.020.680,00
  • Benefícios das obras: Aumento nas margens de escoamento de geração renovável da área Norte da região Nordeste.

Maranhão

  • LT 500 kV Teresina IV – Graça Aranha, C1, 216 km – operação: 1º Sem 2029;
  • LT 230 kV Ribeiro Gonçalves – Balsas, C2, 95 km – operação: 1º Sem 2029;
  • LT 500 kV Boa Esperança – Graça Aranha, C1, 182 km – operação: 1º Sem 2029.
  • Investimentos Previstos: R$ 1.298.572.760,00
  • Benefícios das obras: Aumento da capacidade total de exportação das regiões Norte e Nordeste, com aumento de confiabilidade na subestação retificadora C.C. de Graça Aranha e o bipolo C.C. para Silvânia, em Goiás, e as linhas de 500 kV associadas.

Mato Grosso do Sul

  • LT 230 kV Inocência – Ilha Solteira 2, C4, 79,2 km – operação: 2029.
  • Investimentos Previstos: R$ 138.026.430,00
  • Benefícios das obras: Aumento da capacidade de exportação do potencial de geração do estado do Mato Grosso do Sul.

Minas Gerais

  • LT 500 kV Capelinha 3 – Itabira 5, C1, 240 km – operação: 1º Sem 2029;
  • LT 500 kV São João do Paraíso – Padre Paraíso 2, C1, 172 km – operação: 1º Sem 2029;
  • LT 500 kV Padre Paraíso 2 – Mutum, C1, 339 km – operação: 1º Sem 2029;
  • LT 500 kV Jussiape – São João do Paraíso, C1, 228 km – operação: 1º Sem 2029;
  • LT 500 kV Jussiape – São João do Paraíso, C2, 228 km – operação: 1º Sem 2029;
  • LT 500 kV São João do Paraíso – Capelinha 3, C1, 255 km – operação: 1º Sem 2029;
  • LT 345 kV Jaguara – Araxá 3, C1, 58 km – operação: 2º Sem 2029;
  • SE 500 kV São João do Paraíso,1° e 2° Reator de Barra 500 kV, (6+1R) x 50 Mvar 1Ф – operação: 1º Sem 2029;
  • SE 500 kV Capelinha 3,3° e 4° Reator de Barra 500 kV, 6 x 60 Mvar 1Ф – operação: 1º Sem 2029;
  • SE 500 kV Padre Paraíso 2,3° Reator de Barra 500 kV, 3 x 50 Mvar 1Ф – operação: 1º Sem 2029;
  • SE 500 kV Mutum,3° Reator de Barra 500 kV, 3 x 33,3 Mvar 1Ф – operação: 1º Sem 2029.
  • Investimentos Previstos: R$ 5.408.358.470,00
  • Benefícios das obras: Os reforços indicados irão propiciar o aumento da capacidade de exportação de energia proveniente das regiões Norte e Nordeste. Além dessas obras, estão também indicado o conjunto de reforços estruturais para escoamento do potencial de energia solar fotovoltaica de Minas Gerais.

Paraíba

  • LT 500 kV Ceará Mirim II – João Pessoa II, C1, 190 km – operação: 1 Sem 2029;
  • LT 500 kV João Pessoa II – Pau Ferro, C1, 78 km – operação: 1 Sem 2029;
  • SE 230/69 kV Pilões III, 1° e 2° TF 230/69 kV, 2 x 150 MVA 3Ф – operação: 1 Sem 2029.
  • Investimentos Previstos: R$ 770.059.560,00
  • Benefícios das obras: As obras indicadas permitem o pleno escoamento da geração contratada na área Leste da região Nordeste, ampliam as margens para conexão de novos empreendimentos e atendem ao crescimento da demanda local.

Paraná

  • SE 525 kV Curitiba Oeste – operação: 2º Sem 2029
  • SECC LT 525 kV Ponta Grossa – Bateias, C1, na SE Curitiba Oeste – operação: 2º Sem 2029;
  • LT 525 kV Abdon Batista 2 – Curitiba Oeste, C1 – operação: 2º Sem 2029;
  • LT 525 kV Cascavel Oeste – Segredo, C1 – operação: 2º Sem 2029.
  • Investimentos Previstos: R$ 1.194.810.740,00
  • Benefícios das obras: As obras indicadas permitem o aumento da confiabilidade no atendimento aos estados da região Sul do país.

Pernambuco

  • LT 500 kV João Pessoa II – Pau Ferro, C1, 78 km – operação: 1º Sem 2029;
  • LT 500 kV Garanhuns II – Messias, C1, 87 km – operação: 1º Sem 2029;
  • LT 500 kV Bom Nome II – Campo Formoso II, C1, 365 km – operação: 1º Sem 2029;
  • LT 500 kV Bom Nome II – Zebu III, C1, 163 km – operação: 1º Sem 2029;
  • LT 230 kV Floresta II – Zebu III, C1, 76 km – operação: 1º Sem 2029;
  • LT 230 kV Bom Nome – Bom Nome II, C1, 7 km – operação: 1º Sem 2029;
  • SE 500/230 kV Bom Nome II,1° e 2° ATF 500/230 kV, (6+1R) x 300 MVA 1Ф – operação: 1º Sem 2029.
  • Investimentos Previstos: R$ 2.270.864.360,00.
  • Benefícios das obras: As obras indicadas permitem o pleno escoamento da geração contratada na área Leste da região Nordeste e ampliam as margens para conexão de novos empreendimentos.

Piauí

  • LT 500 kV Crateús – Teresina IV, C1, 219 km – operação: 1º Sem 2029;
  • LT 500 kV Teresina IV – Graça Aranha, C1, 216 km – operação: 1º Sem 2029;
  • LT 230 kV Ibiapina II – Piripiri, C3, 86 km – operação: 1º Sem 2029;
  • LT 230 kV Ribeiro Gonçalves – Balsas, C2, 95 km – operação: 1º Sem 2029;
  • LT 500 kV Curral Novo do Piauí II – São João do Piauí II, C1, 222 km – operação: 1º Sem 2029;
  • LT 500 kV São João do Piauí II – Ribeiro Gonçalves, C3, 308 km – operação: 1º Sem 2029;
  • LT 500 kV Ribeiro Gonçalves – Colinas, C3, 368 km – operação: 1º Sem 2029;
  • LT 230 kV Chapada III – Crato II, C1, 168 km – operação: 1º Sem 2029;
  • LT 230 kV Formosa do Rio Preto – Gilbués II, C1, 212 km – operação: 1º Sem 2029;
  • SE 500 kV Teresina IV,1° e 2° Reator de Barra 500 kV, 6 x 50 Mvar 1Ф (remanejados das LTs 500 kV Teresina II – Tianguá II C1 e C2, terminal Teresina II) – operação: 1º Sem 2029;
  • SE 500 kV São João do Piauí II,1° e 2° Reator de Barra 500 kV, (6+1R) x 50 Mvar 1Ф – operação: 1º Sem 2029.
  • Investimentos Previstos: R$ 5.072.440.380,00.

Benefícios das obras: Aumento nas margens de escoamento de geração renovável da área Norte da região Nordeste. Atendimento ao mercado consumidor das regiões da região oeste da Bahia, sudeste do Tocantins, sul do Maranhão e sudoeste do Piauí, inseridos na área denominada Matopiba. Rio de Janeiro

  • SE 500/345 kV GNA,1° ATF 500/345 kV, (3+1R) x 500 MVA 1Ф – operação: 1º Sem 2027.
  • Investimentos Previstos: R$ 161.092.340,00.
  • Benefícios das obras: Solução de sobrecargas na malha 345kV da área RJ.

Rio Grande do Norte

  • LT 500 kV Ceará Mirim II – João Pessoa II, C1, 190 km – operação: 1 Sem 2029;
  • SE 500 kV Ceará Mirim II, 2° Reator de Barra 500 kV, (3+1R) x 50 Mvar 1Ф – operação: 1 Sem 2029.
  • Investimentos Previstos: R$ 483.054.540,00.
  • Benefícios das obras: As obras permitem o pleno escoamento da geração contratada na área Leste da região Nordeste, ampliam as margens para conexão de novos empreendimentos e atendem ao crescimento da demanda local.

Rio Grande do Sul

  • SE 230/69 kV Boa Vista do Buricá 2, 1° e 2° TF 230/69 kV, (6+1R) x 33,33 MVA 1Ф – operação: 2º Sem 2029;
  • SE 525/138 kV Erechim, 1° e 2° ATF 525/138 kV, (6+1R) x 50 MVA 1Ф – operação: 2º Sem 2029;
  • SECC LT 230 kV Guarita – Santa Rosa, C1 (CD), na SE Boa Vista do Buricá 2 – operação: 2º Sem 2029;
  • SE 230/138 kV São Sebastião do Caí 2, 1° e 2° ATF 230/138 kV, 2 x 150 MVA 3Ф – operação: 2º Sem 2029
  • 24;
  • SE 230/138 kV Ivoti 2, 1°, 2° e 3° ATF 230/138 kV, 3 x 150 MVA 3Ф – operação: 2º Sem 2029;
  • LT 230 kV Caxias – Scharlau 2, C1 e C2 (CD), – operação: 2º Sem 2029;
  • LT 230 kV Caxias – São Sebastião do Caí 2, C1, – operação: 2º Sem 2029;
  • LT 230 kV Ivoti 2 – São Sebastião do Caí 2, C1, – operação: 2º Sem 2029;
  • SECC LT 230 kV Caxias – Campo Bom, C1 (CD), na SE Ivoti 2, – operação: 2º Sem 2029;
  • SECC LT 230 kV Caxias – Campo Bom, C2 (CD), na SE Ivoti 2, – operação: 2º Sem 2029;
  • SECC LT 525 kV Itá – Caixas Norte, C1, na SE Erechim – operação: 2º Sem 2029;
  • Investimentos Previstos: R$ 1.918.257.770.00
  • Benefícios das obras: As obras permitem o pleno atendimento às cargas das regiões Oeste e Norte e Metropolitana do Rio Grande do Sul, com novos pontos de suprimento para as localidades, atendendo ao crescimento da demanda local.

Santa Catarina

  • LT 525 kV Abdon Batista – Abdon Batista 2, C1 e C2 (CD) – operação: 2º Sem 2029;
  • LT 525 kV Abdon Batista 2 – Segredo, C1- operação: 2º Sem 2029;
  • SE 525 kV Abdon Batista 2- operação: 2º Sem 2029.
  • Investimentos Previstos: R$ 624.672.100,00
  • Benefícios das obras: As obras indicadas permitem o aumento da confiabilidade no atendimento aos estados da região Sul do país.

São Paulo

  • LT 230 kV Itararé II – Capão Bonito, C1, 112 km – operação: 1º Sem 2029;
  • LT 230 kV Itararé II – Avaré Nova, C1, 145 km – operação: 2º Sem 2029;
  • SE 230/138 kV GV Brasil,1°, 2° e 3° ATF 230/138 kV, (9+1R) x 100 MVA 1Ф – operação: 1º Sem 2028;
  • SE 440/138 kV Estância,1° e 2° TF 440/138 kV, (6+1R) x 100 MVA 1Ф – operação: 2º Sem 2029;
  • SECC LT 440 kV Bauru – Salto, C1 (CD), na SE Estância – operação: 2º Sem 2029.
  • Investimentos Previstos: R$ 704.211.270,00
  • As novas subestações irão irá viabilizar a conexão de novas cargas no sistema da região de São Paulo.

Tocantins

  • LT 500 kV Ribeiro Gonçalves – Colinas, C3, 368 km – operação: 2029;
  • LT 230 kV Formosa do Rio Preto – Dianópolis II, C1, 176 km – operação: 2029.
  • Investimentos Previstos: R$ 1.318.891.760,00
  • Benefícios das obras: Aumento da capacidade total de exportação do excedente de geração das regiões Norte e Nordeste e confiabilidade no atendimento das cargas na região de Palmas. Atendimento ao mercado consumidor das regiões da região oeste da Bahia, sudeste do Tocantins, sul do Maranhão e sudoeste do Piauí, inseridos na área denominada Matopiba.

Observação: Nem todos os estados possuem obras para licitação em 2024. São os casos de Acre, Amapá, Amazonas, Espírito Santo, Goiás e DF, Mato Grosso, Pará, Rondônia, Roraima e Sergipe.



[contact-form-7 id=”5003″ title=”Formulário de contato – Blog”]

Assine a #SimpleNews

Acompanhe o que acontece de mais importante do setor elétrico com análises e opiniões de especialistas.

O avanço tecnológico e as mudanças no comportamento dos consumidores de energia…

Diante do desafio de uma transição energética segura, os SMRs se destacam…

O curtailment refere-se à redução ou corte forçado da geração de energia,…

O mecanismo de Resposta da Demanda permite que os grandes consumidores reduzam…

O Mercado Livre de Energia é uma ótima solução para empresas que…

A Agenda Regulatória é um instrumento essencial de planejamento, conferindo maior transparência…
